石材幕墙施工工艺
1、工艺流程:
预埋件位置尺寸检查→安装预埋件→复测预埋件位置尺寸→测量放线→绘制工程翻样图→金属骨架加工→钢结构刷防锈漆→金属骨架安装→
防火保温棉→隐蔽工程验收→石材饰面板加工→石材表面防护→
石材饰面板安装→安装质量检查→灌注嵌缝硅胶→幕墙表面清洗
2、操作工艺:
⑴预埋件安装:
预埋件应在土建施工时埋设,幕墙施工前要根据该工程基准轴线和中线以及基准水平点对预埋件进行检查和校核,一般允许位置尺寸偏差为±20mm。如有预埋件位置超差而无法使用或漏放时,应根据实际情况提出选用膨胀螺栓的方案,并必须报设计单位审核批准,且应在现场做拉拔试验,做好记录。mag.stonebuy.com
⑵测量放线:
①由于土建施工允许误差较大,幕墙工程施工要求精度很高,所以不能依靠土建水平基准线,必须由基准轴线和水准点重新测量,并校正复核。
②按照设计在底层确定幕墙定位线和分格线。
③经纬仪或激光垂直仪将幕墙的阳角和阴角引上,并用固定在钢支架上的钢丝线作标志控制线。
④使用水平仪和标准钢卷尺等引出各层标高线。
⑤确定好每个立面的中线。
⑥测量时应控制分配测量误差,不能使误差积累。
⑦测量放线应在风力不大于4级的情况下进行,并要采取避风措施。
⑧所有外立面装饰工程应统一放基准线,并注意施工配合。

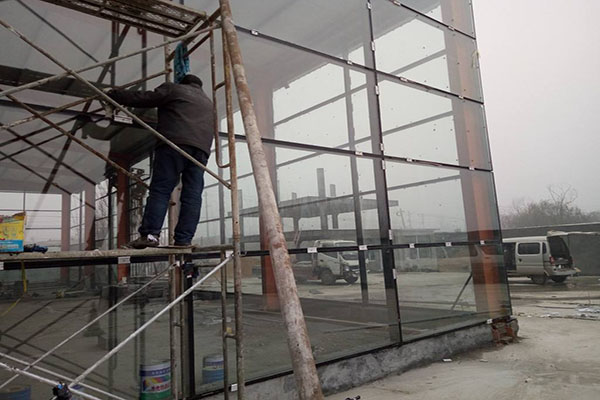

⑶金属骨架安装
①根据施工放样图检查放线位置。
②安装固定竖框的铁件。
③先安装同立面两端的竖框,然后拉通线顺序安装中间竖框。
④将各施工水平控制线引至竖框上,并用水平尺校核。
⑤按照设计尺寸安装金属横梁。横梁一定要与竖框垂直。
⑥如有焊接时,应对下方和邻近的已完工装饰面进行成品保护。焊接时要采用对称焊,以减少因焊接产生的变形。检查焊缝质量合格后,所有焊点、焊缝均需去焊渣及防锈处理,如刷防锈漆等。
⑦待金属骨架完工后,应通过监理公司对隐蔽工程检查后,方可进行下道工序。
⑷防火、保温材料安装
①必须采用合格的材料,即要求有出厂合格证。
②在每层楼板与石板幕墙之间不能有空隙,应用镀锌钢板和防火棉形成防火带。
③在北方寒冷地区,保温层应有防水、防潮保护层,在金属骨架内填塞固定,要求严密牢固。
④幕墙保温层施工时,保温层应有防水、防潮保护层,以便在金属骨架内填塞固定后严密可靠。

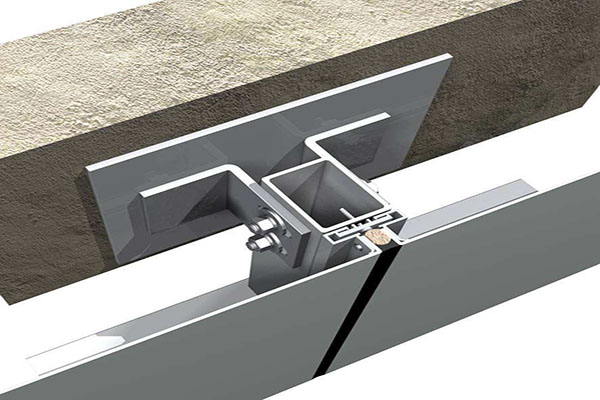

⑸石材饰面板安装
①将运至工地的石材饰面板按编号分类,检查尺寸是否准确和有无破损、缺楞、掉角,按施工要求分层次将石材饰面板运至施工面附近,并注意摆放可靠。
②先按幕墙面基准线仔细安装好底层第1皮石材板。
③注意安放每皮金属挂件的标高,金属挂件应紧托上皮饰面板,而与下皮饰面板之间留有间隙。
④安装时,要在饰面板的销钉孔或切槽口内注入石材胶,以保证饰面板与挂件的可靠连接。
⑤安装时,宜先完成窗洞口四周的石材板镶边,以免安装发生困难。
⑥安装到每一楼层标高时,要注意调整垂直误差,不要积累。
⑦在搬运石材板时,要有安全防护措施,摆放时下面要垫木方。
⑹嵌胶封缝石材板间的胶缝是石板幕墙的第1道防水措施,同时也使石板幕形成一个整体。
①要按设计要求选用合格且未过期的耐候嵌缝胶。选用含硅油少的石材专用嵌缝胶,以免硅油渗透污染石材表面。
②用带有凸头的刮板填装泡沫塑料圆条,保证胶缝的最小深度和均匀性。选用的泡沫塑料圆条直径应大于缝宽。
③在胶缝两侧粘贴纸面胶带纸保护,以避免嵌缝胶污染石材板表面质量。
④用专用清洁剂或草酸擦洗缝隙处石材板表面。
⑤派受过训练的工人注胶,注胶应均匀无流淌,边打胶边用专用工具勾缝,使嵌缝胶呈微弧形凹面。
⑥施工中要注意不能有漏胶污染墙面,如墙面上沾有胶液应立即擦去,并用清洁剂及时擦净余胶。
⑦在大风和下雨时不能注胶。
⑺清洗和保护
施工完毕后,除去石材板表面的胶带纸,用清水和清洁剂将石材表面擦干净,按要求进行打蜡或刷保护剂。
